二建核心知识点:合同价款约定与工程结算,零基础学起来

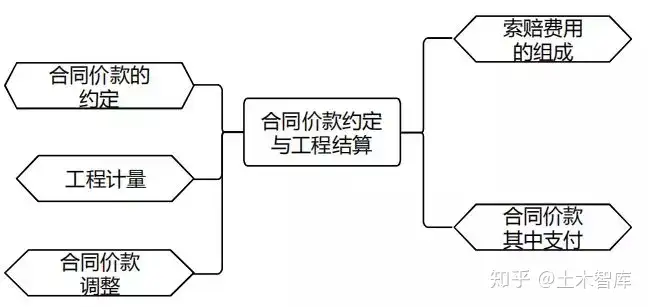

合同价款约定与工程结算

二建核心知识点:合同价款约定与工程结算,零基础学起来
二建核心知识点:合同价款约定与工程结算,零基础学起来

考点一:合同价款约定

(一) 《计价规范》中规定,对使用工程量清单计价的工程,宜采用单价合同,但并不排斥总价合同。

采用单价合同形式时,工程量一般不具备合同约束力(量可调),工程款结算时按照合同中约定应予计量并实际完成的工程量计算进行调整。

采用总价合同形式,工程量清单中的工程量具备合同约束力(量不可调),工程量以合同图纸的标示内容为准。实践中最常用的是固定单价合同。

考点二:工程计量—7天24小时(两个点)

(一) 单价合同的计量

1.工程量必须以承包人完成合同工程应予计量的;

2.发现招标工程量清单问题,按承包人在履行合同义务中完成的工程量计算;

3.发包人收到工程量报告后7天内核实,发包人末进行,按承包人的量提交;

4.发包人现场计量,应在计量前24小时通知承包人,承包人收到通知后不派人参加计量,视为认可发包人的计量核算结果;

5.承包人认为发包人核实有误,7天内向发包人提出书面意见,并附带认为正确的计算资料。发包人收到书面意见后,应在7天内复核,再通知承包人。

(二) 总价合同的计量

1.总价合同各项目的工程量是承包人用于结算的最终工程量;

2.发承包双方应在合同中约定,工程量按时间节点和形象进度进行计量;

3.发包人7天内对承包人的资料复核。

考点三:合同价款调整(四个点)

(一) 工程量偏差

对于任一招标工程量清单项目,如因工程量偏差和工程变更等原因导致工程量偏差超过15%,调整原则为:

当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;

当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。

(二) 物价变化

1.发生合同工程工期延误的,应按照下列规定确定合同履行期应予调整的价格:

(1) 因发包人导致工期延误——计划进度日期与实际进度日期两者价格的较高者。

(2) 因承包人导致工期延误——计划进度日期与实际进度日期两者价格的较低者。

(三) 不可抗力——谁的孩子谁抱走

不可抗力是指发承包双方在工程合同签订时不能预见的,对其发生的后果不能避免, 并且不能克服的自然灾害和社会性突发事件。因不可抗力事件导致的人员伤亡、财产损失及其费用增加,发承包双方应按以下原则分别承担并调整合同价款和工期。

1.合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;

2.发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;

3.承包人的施工机械设备损坏及停工损失,由承包人承担;

4.停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;

5.工程所需清理、修复费用,由发包人承担。

(四) 暂列金额

发包人掌握使用。如有剩余,则暂列金额余额归发包人所有。

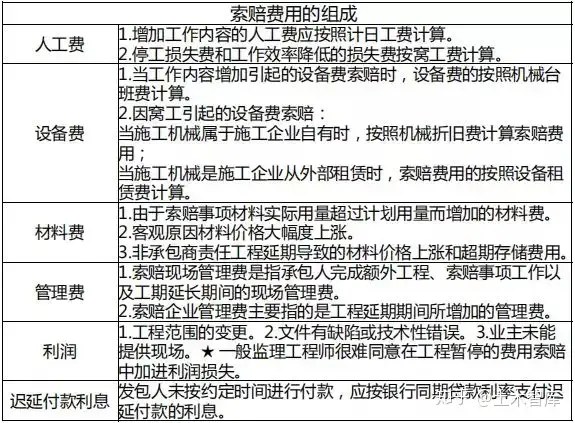

考点四:索赔费用的组成

二建核心知识点:合同价款约定与工程结算,零基础学起来

考点五:合同价款期中支付(三个点)

(一) 预付款的支付与抵扣

1.预付款的额度:

包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。

2.工程预付款起扣点:T=P-M/N

T——起扣点,即工程预付款开始扣回的累计完成工程金额;

P——承包工程合同总额;

M——工程预付款数额;

N——主要材料,构件所占比重。

(二) 进度款的支付

进度款支付比例按照合同约定,按期中结算价款总额计,不低于60%,不高于90%。

(三) 安全文明施工费

发包人应在工程开工后的28天内预付不低于当年施工进度计划的安全文明施工费总额的60%,其余部分与进度款同期支付。

发包人在付款期满后7天内仍未支付的,若发生安全事故,发包人应承担连带责任。承包人对安全文明施工费应专款专用,不得挪用。

注:欢迎大家关注小编的微信公众号“土木智库”,里面有小编整理的建筑行业的众多资料,有一建、二建、造价、消防视频和课件,欢迎大家的加入

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
转载请注明出处:二建核心知识点:合同价款约定与工程结算,零基础学起来 https://www.znbgj.com/archives/13850.html

(0)
上一篇 2024-06-10 04:38:31
下一篇 2024-06-10 04:39:34

相关推荐

  • 生活中那些形形色色的人(生活中形形色色的人作文500)

    街头巷尾的烟火气清晨的菜市场总是最先醒来的地方。卖豆腐的老王常年系着泛黄的围裙,手上茧子厚得能捏碎核桃,却总能把豆腐切成薄如蝉翼的片。隔壁摊位的李婶说话像连珠炮,称重时秤杆总要悄悄往上翘一翘,但遇到孤寡老人来买菜,又会多塞两把青菜。穿睡衣趿拖鞋的年轻主妇们精打细算地比较着菜价,而总有几个退休教师模样的老人,会执着地挑拣着西红柿上的疤痕。 写字楼里的百态 二十…

    杂谈 2025-05-24
  • pcm输出

    本文将对PCM输出进行详细阐述。介绍PCM输出的定义和原理。然后,探讨PCM输出的应用领域,包括音频和视频领域。接着,讨论PCM输出的优点和局限性。然后,探究PCM输出的发展趋势和未来前景。对PCM输出进行总结归纳,强调其在现代通信和娱乐领域中的重要性。 1. PCM输出的定义和原理 PCM(Pulse Code Modulation)是一种数字信号处理技术…

    杂谈 2024-06-10
  • 原创 2022中国师范类大学排名出炉,共124所公办本科大学

    原标题:2022中国师范类大学排名出炉,共124所公办本科大学 这几年,参加教师资格证考试的人数一年比一年多,从2017年到2022年,教师资格考试报名人数分别约为410万、651万、900万、1000万。这千军万马的阵势,可以和高考比一比了。 至于为什么教资考试大热,有人说这个职业有寒暑假且比较稳定,还有说备用防失业,有人说是父母让考的,当然,也有很多人说…

    杂谈 2024-06-12
  • 正规标准租房合同范本

    租房合同范本甲方:(出租人)____________ 乙方(承租人):____________ 双方经友好协商,根据《合同法》及国家、当地政府对房屋租赁的有关规定,就租赁房屋一事达成以下协议。 第一部分 房屋概况 第一条 甲方保证向乙方出租的房屋系(本人,共有)拥有完全所有权和使用权,设有房屋它项权利有 (如果房屋是共有,则还应增加:已经共有人同意,附书面同…

    杂谈 2024-06-10
  • 双联开关接线图:详细解析与操作指南

    双联开关是家庭和商业场所中常见的电气配件,主要用于控制照明设备的开启和关闭。通过双联开关,用户可以在两个不同的位置控制同一盏灯的开关状态,如客厅和卧室的入口处。 一、双联开关的工作原理 双联开关的核心部件是两个触点,每个触点控制一根电源线。当开关处于关闭状态时,两个触点不导通,电流无法流通;当开关处于开启状态时,两个触点导通,电流流过设备。双联开关内部线路通…

    2024-06-12

联系我们

在线咨询: QQ交谈

工作时间:周一至周五,10:30-16:30,节假日休息
